Oud-nieuws - Bouw Kegelcentrum Doesborgh - deel 7: augustus 2011
Kopij: Erik-Paul Tenwolde
augustus 2011: de vrijwilligers aan de slag
Begin augustus was het dan zover dat de vrijwilligers ook aan het werk mochten.
Hoornstra heeft volgens afspraak een gebouw opgeleverd met fundering, vloeren, muren en een dak.
Ook het grasveld naast het gebouw, dat heel wat te lijden had van de bouwwerkzaamheden, is geëgaliseerd en ingezaaid.
9 augustus: de vrijwilligers staan te trappelen om de binnenzijde af te werken
Er is zo goed als casco opgeleverd: alleen de ramen ontbreken nog.
Jaap Scheltens & Jaap Ostermeijer zijn bezig met het maken van de kozijnen voor de meterkast.
De panelen voor de voorkant worden geplaatst: rechts komt de ingang, links de vergaderkamer.
11 augustus: waterleiding en riolering
Zelfs de gemeentegrens hebben we (tijdelijk) verplaatst om met groot materiaal op de bouwplaats te kunnen komen.

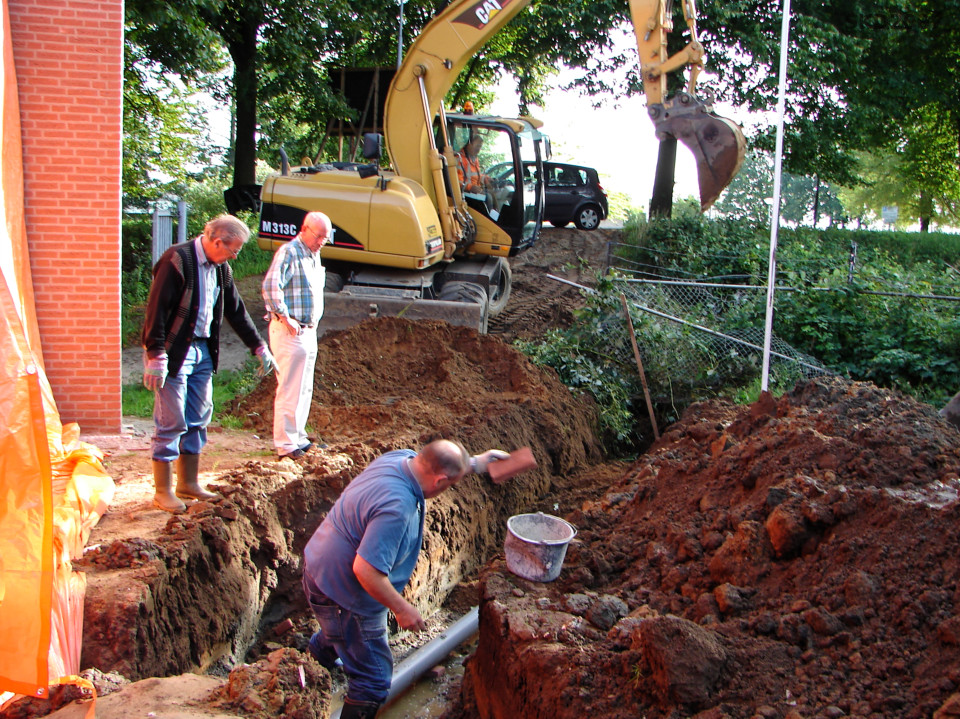

Waterleiding en riolering werden aangelegd onder toezicht van Jaap Scheltens en Ben Claus.
15 - 19 augustus: keukenmuur en schilderwerk
Het blijft heel bijzonder dat er mensen hebben geholpen die niet eens kegelden:
Epie Versteeg metselt hier de muur tussen kegelzaal en keuken; op de achtergrond bouwoverleg tussen Jaap Scheltens, Ben Claus, André Thomissen en Henk Hennink, ...... , is Gerard Deenen bezig met zagen van metselstenen ...
... en wordt er geschilderd door Edy Riewald en Frans Tankink.Binnen een paar dagen is de keukenmuur al af.
SKD2007-journaal, zevende episode (de grootte van het bestand is 44MB):
Het is wel opvallend dat de bar eerder klaar is dan de banen:
Vrijdagmiddag is het altijd druk, daarom moest de bar waarschijnlijk af ... ... al leiden sommige drankjes tot een wat wazig zicht.

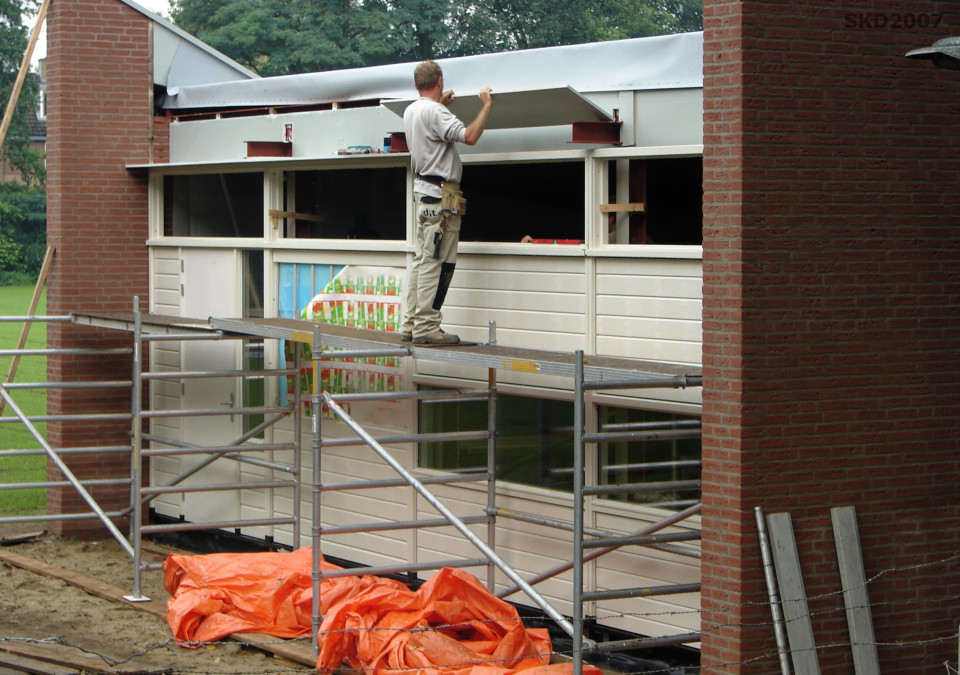

De voorzijde wordt afgedekt met houten beplating en is beneden het glas al gezet.
23 augustus: aankomst kegelopzetmachines
Een klusje waar letterlijk veel man-kracht voor nodig blijkt te zijn is het inhuizen van de kegelopzetmachines.
Voor het vervoer is een tandem-asser in gebruik en het afladen is een klusje ...... waar veel mannen voor nodig zijn en heel wat coördinatie vereist ...
... om veilig voor mens en machine door het hek te komen ...... zeker als dat loodzware ding nog gekanteld moet worden om door de zijdeur te kunnen ...
... maar uiteindelijk komen de machines op de gewenste plek terecht ...... en kan Edy Riewald de kozijnen aan de zijkant verder afschilderen.
SKD2007-journaal, achtste episode (de grootte van het bestand is 56MB):
Een paar dagen later is de voorkant waterdicht en dat is ook maar goed ook gezien het modderbad voor de ingang. Het gras groeit dankzij dat water wel prima.
Volgende terugblik op de bouw volgt op 1 september.
